离心风机的安装调试是确保其高效、安全运行的关键步骤,需严格按照规范操作。以下是详细的安装调试流程及注意事项:
一、安装前的准备
检查设备与资料
核对风机型号、规格(风量、风压、功率等)是否符合设计要求。
检查风机外观、叶轮、轴承等部件是否完好,无运输损伤。
确认随机文件齐全(说明书、合格证、电气图纸等)。
基础验收
基础尺寸、预埋件位置需与图纸一致,强度达标(混凝土养护完毕)。
基础表面平整,预留地脚螺栓孔位置准确。
工具与人员
准备吊装设备(如叉车、起重机)、水平仪、百分表、扳手等工具。
确保操作人员熟悉安装流程和安全规范。
二、安装步骤
1. 风机就位与固定
使用吊装设备将风机平稳放置在基础上,避免碰撞。
通过垫铁调整水平度(纵向/横向误差≤0.2/1000mm)。
初步拧紧地脚螺栓,进行二次灌浆,待凝固后(通常72小时)紧固。
2. 电机与传动部件安装
联轴器/皮带传动:
联轴器对中误差(径向/轴向≤0.05mm),使用百分表校准。
皮带传动时,检查皮带轮平行度及张紧度(按压中点下垂量约10-15mm)。
直连电机:确保电机与风机轴同心,无偏斜。
3. 进出口管道连接
进出口管道需独立支撑,避免外力传递到风机壳体。
安装软连接(如帆布接头)以减少振动传递,长度≥100mm。
管道法兰对接时加密封垫片,螺栓均匀紧固。
4. 电气与控制系统
按电气图接线,检查电机绝缘电阻(≥1MΩ)。
接地可靠,电压与电机铭牌一致(±5%偏差内)。
变频器控制时,需设置参数匹配风机特性。
三、调试流程
1. 试车前检查
手动盘车:叶轮转动灵活,无卡阻、摩擦声。
检查润滑油(轴承箱油位在1/2~2/3处)或润滑脂(填充轴承腔1/3~1/2)。
确认所有紧固件无松动,防护罩安装到位。
2. 空载试运行
点动启动:瞬间通电观察转向是否正确(与壳体箭头一致)。
正式启动:运行30分钟,监测以下参数:
电流是否稳定(≤额定电流)。
轴承温度(滑动轴承≤70℃,滚动轴承≤80℃)。
振动值(≤4.5mm/s,用振动仪检测)。
异响排查(如叶片摩擦、轴承损坏声)。
3. 负载试运行
逐步关闭出口阀门(避免电机过载),缓慢开启至设计工况。
连续运行2~4小时,记录:
风量、风压(与设计曲线对比)。
电机温升(≤绝缘等级限值,如B级≤80℃)。
管道系统有无漏风或异常振动。
4. 性能验收
使用风速仪、压力表等工具检测实际性能参数,与设计值偏差≤10%。
若不合格,需调整:
风量不足:检查管道阻力、叶轮转向或转速。
振动超标:重新对中、平衡叶轮或加固基础。

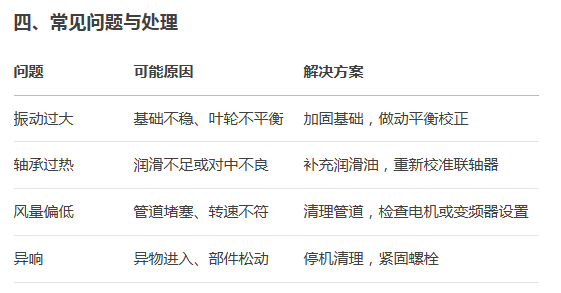

五、注意事项
安全为先:调试时远离旋转部件,紧急停机按钮必须有效。
环境要求:避免在易燃、腐蚀性气体环境中运行。
维护计划:定期检查轴承润滑、皮带松紧度(每3个月一次)。
通过规范的安装调试,可延长离心风机寿命,提高运行效率。若遇复杂问题(如叶轮动平衡),建议联系专业技术人员处理。
